اكتمال تحميل الوقود الافتراضي بالوحدة الأولى في محطة أكويو النووية تمهيدًا لبدء التشغيل

أكملت شركة روساتوم تحميل 163 تجميعًا من الوقود الافتراضي داخل مفاعل الوحدة الأولى بمحطة أكويو النووية في تركيا، في خطوة رئيسية تسبق اختبارات التشغيل البارد والساخن للمفاعل. وتُعد العملية بروفة كاملة لتحميل الوقود النووي الفعلي، وتهدف إلى اختبار جاهزية المعدات والأنظمة والكوادر الفنية. وتُعتبر محطة أكويو أول محطة للطاقة النووية في تركيا، وتضم أربع وحدات بقدرة إجمالية تبلغ 4800 ميجاوات.

اكتمال تحميل الوقود الافتراضي بالوحدة الأولى في محطة أكويو النووية تمهيدًا لبدء التشغيل

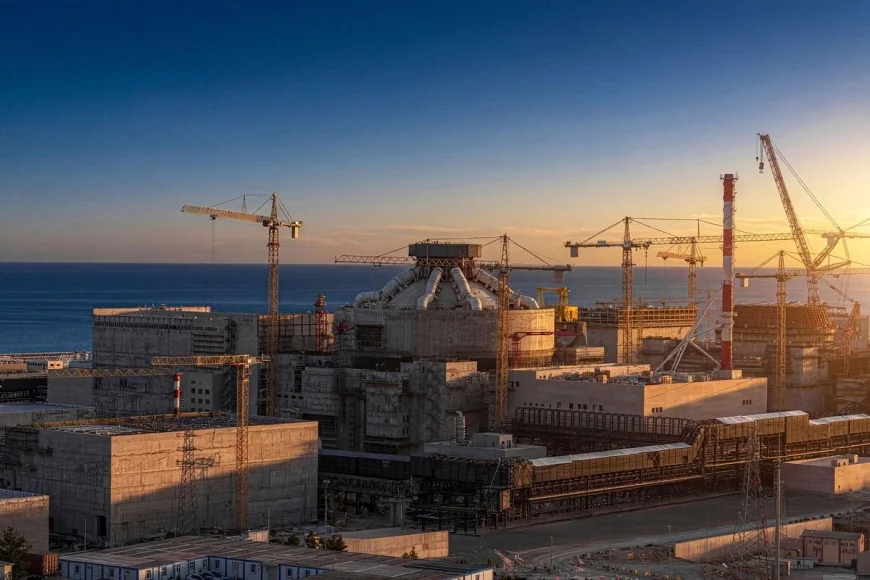

محطة أكويو النووية

أعلنت شركة روساتوم اكتمال عملية تحميل تجميعات الوقود الافتراضية داخل وعاء المفاعل بالوحدة الأولى في محطة أكويو للطاقة النووية، في خطوة رئيسية ضمن الاستعدادات النهائية لبدء تشغيل أول محطة للطاقة النووية في تركيا.

وشملت العملية تحميل 163 تجميعًا من الوقود الافتراضي داخل المفاعل بشكل متتابع، وهي نماذج مطابقة للوقود النووي الفعلي من حيث التصميم والوزن والأبعاد، لكنها لا تحتوي على أي مواد نووية. وتم تصنيع هذه التجميعات، إلى جانب الوقود النووي المخصص للمحطة، في منشآت الوقود التابعة لشركة روساتوم.

مرحلة حاسمة قبل التشغيل

ويُعد تحميل الوقود الافتراضي من المراحل الأساسية التي تسبق تنفيذ اختبارات التشغيل التجريبي البارد والساخن لمعدات محطة المفاعل، حيث يتيح التأكد من جاهزية الأنظمة والمعدات وإجراءات التشغيل قبل إدخال الوقود النووي الفعلي.

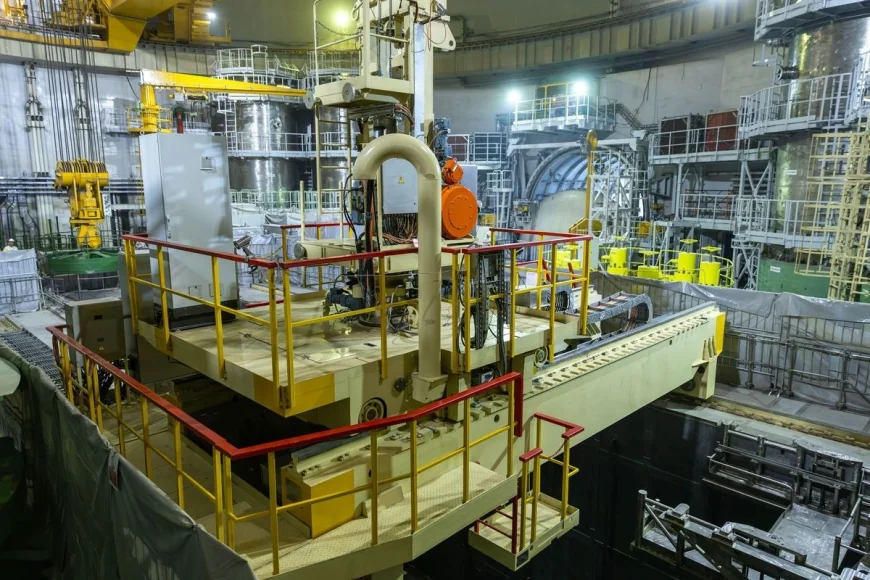

كما تُمكن هذه العملية الفرق الفنية من التحقق من الخصائص الهيدروليكية لمحطة المفاعل واختبار عمليات المناولة والنقل التكنولوجي باستخدام آلة مناولة الوقود، بما يضمن تنفيذ المراحل التالية بأعلى مستويات الكفاءة والأمان.

بروفة كاملة قبل تحميل الوقود النووي

وقال سيرجي بوتسكيخ إن الانتهاء من تحميل تجميعات الوقود الافتراضية في الوحدة الأولى يمثل "بروفة كاملة" لعملية تحميل الوقود النووي الفعلي، موضحًا أن هذه المرحلة تتيح صقل إجراءات التعامل مع الوقود في ظروف تحاكي التشغيل الحقيقي للمفاعل، والتأكد من جاهزية المعدات والكوادر الفنية للمرحلة المقبلة.

وأضاف أن المتخصصين سيبدأون عقب انتهاء هذه العملية في إعادة تجميع المفاعل والاستعداد لاختبارات التشغيل التجريبي البارد والساخن، والتي تمثل الخطوة الرئيسية التالية قبل تشغيل الوحدة.

إشراف رقابي كامل

وأكدت الشركة أن جميع أعمال تحميل الوقود الافتراضي جرت تحت إشراف هيئة الرقابة النووية التركية، وبما يتوافق بالكامل مع متطلبات ومعايير السلامة النووية المعمول بها.

أول محطة نووية في تركيا

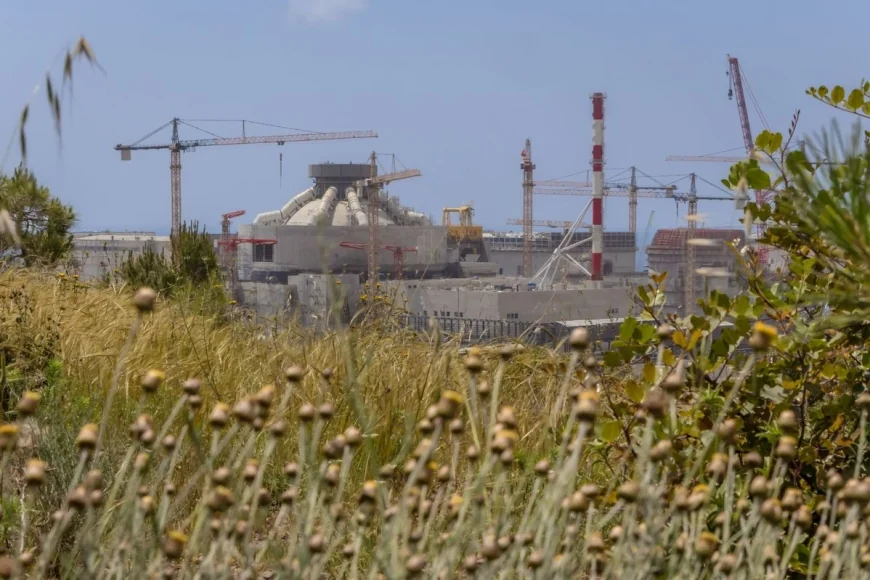

وتُعد محطة أكويو للطاقة النووية أول محطة نووية يتم إنشاؤها في تركيا، وتضم أربع وحدات طاقة مزودة بمفاعلات من الجيل الثالث المطور (+Generation III) من طراز VVER الروسي، بقدرة إنتاجية تبلغ 1200 ميجاوات لكل وحدة.

كما يُنفذ المشروع وفق نموذج "البناء والتملك والتشغيل" (BOO)، وهو أول مشروع من نوعه في صناعة الطاقة النووية العالمية يتم تنفيذه بهذا النموذج، بما يعزز مكانة المحطة كأحد أبرز مشروعات الطاقة الاستراتيجية في المنطقة.
